Digue de retrait Esnandes
LES TRAVAUX
Le chantier vise à construire une digue de retrait en complément de la digue de 1er rang afin de réduire le risque de submersion marine sur la commune d’Esnandes.

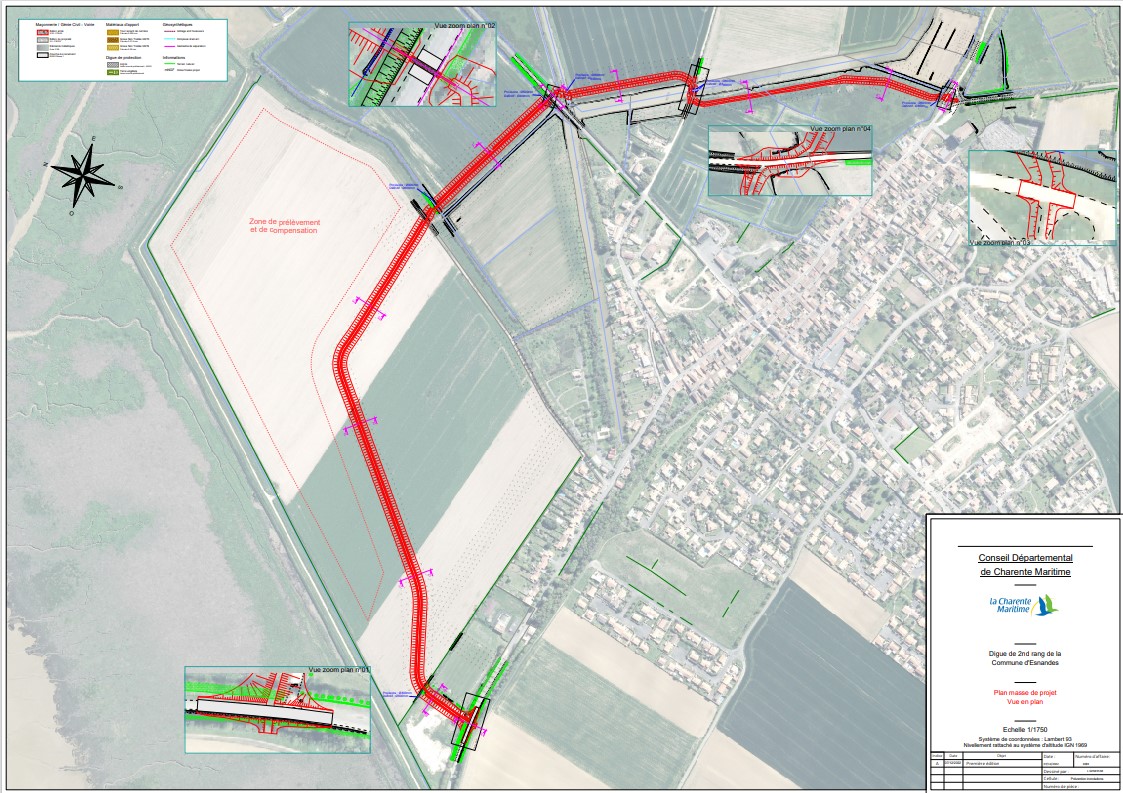

Les travaux se concentreront sur la partie nord de la commune, de part et d’autre de la route départementale RD105, rejoignant la route départementale RD106 de chaque côté du centre bourg.
Ils débuteront le 1er août 2023 et se dérouleront sur 3 ans, en trois phases.
LES MODALITÉS DE MISE EN OEUVRE
- Maitre d’ouvrage : Département de Charente-Maritime
- Maitre d’œuvre : UNIMA
- Contrôleur externe faune et flore : SCE
- Réalisation des travaux : Entreprise Charrier
- Futur gestionnaire : Syndicat Intercommunautaire du Littoral Esnandes Charron (SILEC)
LE PLAN DE FINANCEMENT
- État FPRNM : 40% – 1 566 056€
- Conseil régional de Nouvelle-Aquitaine : 9% – 343 800€
- Conseil départemental de Charente-Maritime : 25.5% : 1 002 642€
- Communauté d’agglomération de la Rochelle : 25.5% – 1 002 642€
- COÛT GLOBAL DE l’OPÉRATION : 3 903 000€
LES DIFFÉRENTES PHASES DE TRAVAUX
Phase 1 – Août à octobre 2023
Exploitation de la zone de prélèvement et compensation
Exploitation d’une zone de 16 hectares de prélèvement des matériaux argileux et de la terre végétale. Cette zone sera la future zone de compensation, aménagée en zone de refuge pour l’avifaune.
L’intégralité des opérations nécessaires à la réalisation de la zone de compensation sera réalisée jusqu’à l’achèvement dès la première phase de travaux, en même temps que la phase de chargement.
Première phase de chargement
La première phase de chargement consiste en la mise en œuvre de la digue en argile sur une hauteur de 1.50 m maximum.
À l’issue de la première phase de chargement, le chantier sera interrompu jusqu’au 1er août 2024, date à laquelle les travaux pourront reprendre. Durant cette période, une surveillance régulière sera assurée sur la stabilité générale de l’ouvrage.
Phase 2 – Août à octobre 2024
Deuxième phase de chargement
La deuxième phase de chargement consiste à recharger la digue en argile sur une hauteur supplémentaire de 1,20m. Le chantier sera ensuite interrompu jusqu’au 1er août de l’année suivante.
Phase 3 – Août à octobre 2025
Troisième phase de chargement
La troisième et dernière phase de chargement consiste en la reprise du chargement des ouvrages jusqu’aux cotes finales du projet. Une couche externe en terre végétale et son ensemencement seront également réalisés.
